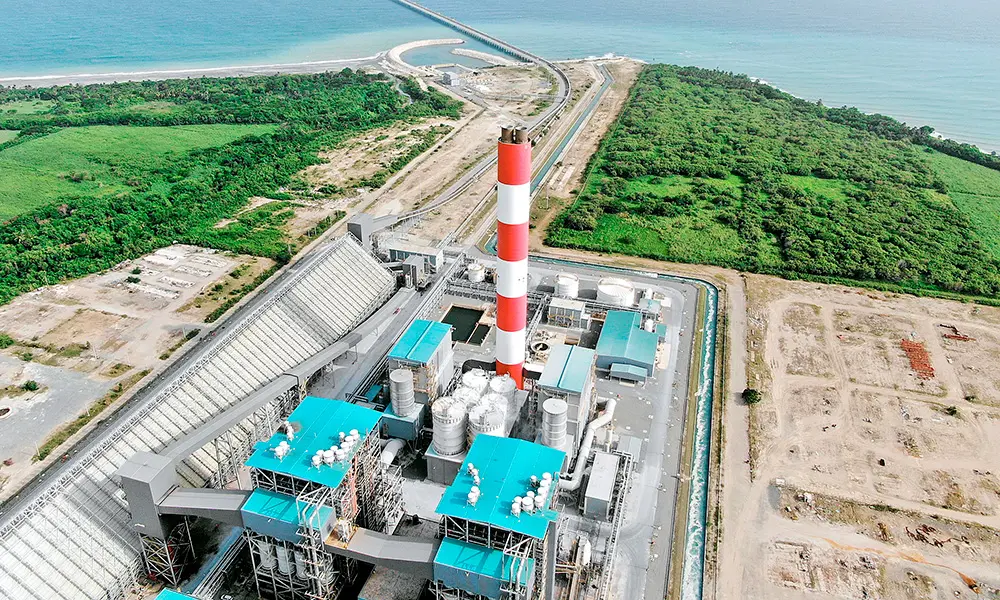

Unidad 2 de Punta Catalina estará en mantenimiento hasta el 30 de abril por ciclo programado
Santo Domingo.– La Central Termoeléctrica Punta Catalina (CTPC) informó que la unidad 2 permanecerá fuera de servicio hasta el 30 de abril de 2026, debido a un mantenimiento programado correspondiente a las 48,000 horas de operación, como parte de los ciclos técnicos requeridos para garantizar su funcionamiento.
La empresa explicó que la intervención tendrá una duración estimada de 41 días, período durante el cual la unidad no estará aportando energía al sistema eléctrico nacional.
De acuerdo con la información ofrecida por la CTPC, los trabajos incluyen el desarme completo de las válvulas de la turbina, inspección de rodamientos y sustitución de los discos de válvulas de control, siguiendo las recomendaciones de ingeniería del fabricante. Además, se realizarán labores de limpieza y escaneo en las paredes del hogar de la caldera número 2, junto a una revisión general de equipos con especialistas, así como inspecciones en los sistemas eléctricos, de instrumentación y control.
La entidad precisó que esta parada se realiza mientras la unidad 1 continúa en operación continua, lo que permite mantener parte de la capacidad de generación de la central durante el proceso de mantenimiento.
- Exgerente de Senasa habría entregado US$10 mil a fiscal acusado de presunta extorsión, según expediente

- Trump revela construcción de complejo militar subterráneo bajo la Casa Blanca

En el comunicado, la empresa recordó que la planta opera con tecnología ultra supercrítica, caracterizada por funcionar a mayores temperaturas y presiones que las calderas convencionales, lo que contribuye a mejorar la eficiencia térmica y a reducir las emisiones por cada unidad de energía producida. Asimismo, destacó que cuenta con sistemas de control ambiental, incluyendo filtros del sistema AQCS, cuyas mangas fueron sustituidas durante las paradas técnicas realizadas en 2025, cumpliendo con estándares internacionales de calidad del aire.
La CTPC indicó que, según los registros de los últimos seis años, las interrupciones en las unidades han respondido a mantenimientos planificados, necesarios para preservar la seguridad operativa y la eficiencia de los equipos, sin reportarse fallas mayores no programadas.
Como referencia, recordó que en 2023 la unidad 2 fue sometida a mantenimiento durante 43 días, desde el 3 de junio hasta el 16 de julio. Mientras que en 2024, la unidad 1 cumplió su ciclo correspondiente con una parada de 45 días, entre el 8 de junio y el 23 de julio.
En 2025, ambas unidades ejecutaron mantenimientos menores. La unidad 1 estuvo fuera de servicio entre el 25 de febrero y el 18 de marzo, para trabajos en componentes de la caldera y sustitución de elementos del sistema de control de emisiones. En tanto, la unidad 2 realizó intervenciones similares entre el 12 de abril y el 5 de mayo, como parte del programa preventivo establecido por la planta.
